ДОМА ИЗ ГАЗОБЕТОНА В ИРКУТСКЕ
Автоклавный газобетон
Каких-то 10-15 лет назад увидеть строительство газобетонного дома было редкостью. Сегодня эти дома стоят на каждом шагу. Что же привело к таком росту их популярности?
Во-первых, они заняли среднюю нишу между деревянными и кирпичными домами, образовав своеобразный "средний класс".
Во-вторых, цена ячеистых бетонов (газо-пено-бетона и пр.) гораздо стабильнее, а качество производимых блоков достигло достаточно высокого уровня.
В-третьих, неудержимый рост цен на пиломатериалы привёл к тому, что цена брусового дома вплотную приблизилась к газобетонному.
В-четвёртых, получить ипотеку на бетонное домостроение стало значительно проще, чем на деревянное.
Как и все другие, газобетонные дома имеют свои достоинства и недостатки.
К недостаткам можно отнести: низкую прочность газобетона по сравнению с обычным бетоном, высокую гигроскопичность - способность впитывать влагу - для ПЕНОБЕТОНА, малое значение коэффициента сопротивления теплопроводности по сравнению с брусом.
Низкая прочность приводит к тому, что у дома должен быть полноценный железобетонный каркас, что значительно удорожает стоимость и вес здания, а значит требует более надёжного фундамента.
Высокая гигроскопичность ПЕНОБЕТОНА требует обязательной отделки фасадов, препятствующей проникновению влаги в тело пенобетонного блока.
Малый коэффициент сопротивления теплопроводности обязывает осуществить утепление внешнего контура здания. В противном случае в доме будет попросту холодно.
Конечно все эти недостатки кажутся значительными только по сравнению с брусом. Если газобетон сравнивать с кирпичом, то всё не так страшно.
Достоинства газобетонных домов: низкая горючесть и воспламеняемость, низкая гигроскопичность - способность впитывать влагу - для АВТОКОАВНОГО ГАЗОБЕТОНА, низкая цена, малый вес, по сравнению с кирпичными, доступность ячеистых бетонов (пено- газо- бетона) и их стабильное качество, возможность сразу же произвести как внутреннюю, так и внешнюю отделку дома, возможность скрыть коммуникации в толще стен, облицевать стены плиткой и т.д. Кроме того блоки из ячеистых бетонов имеют малый вес, что позволяет вести строительство небольшой бригадой и без использования тяжёлой техники.
В случае применения автоклавного газобетона, здание можно просто оштукатурить легкими штукатурками. Но при этом необходимо рассчитать толщину стены.
Как известно, основополагающей в выборе технологии чаще всего является цена. В случае с газобетоном, она значительно перекрывает все, или почти все его недостатки. К тому же довольно большой опыт эксплуатации таких домов даёт основание полагать, что в течение нескольких десятков лет они не подведут.
ЭТАПЫ СТРОИТЕЛЬСТВА ГАЗОБЕТОННОГО ДОМА

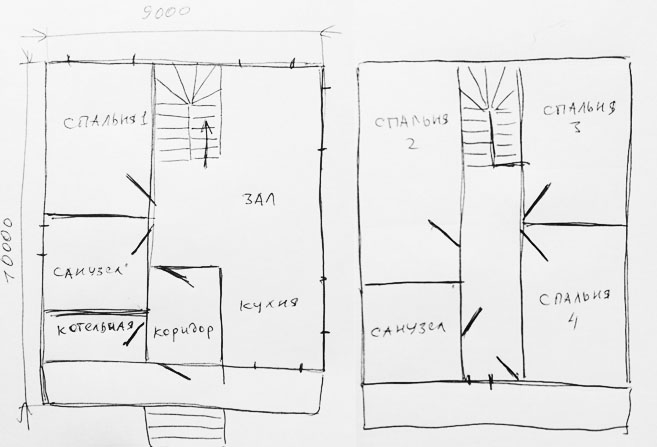

1. Выбор проекта дома. Если ни один из наших проектов Вас не устроит, мы разработаем его по Вашему эскизу, например, такому:
На разработку предварительного проекта уйдет от 3-х до 30 дней, в зависимости от сложности. Стоимость разработки - 500 руб/м2. Для заключивших договор строительства - проектирование дома БЕСПЛАТНО.
Когда проект будет готов, в него войдут 3D-виды нескольких ракурсов с расставленной мебелью и элементами декора, поэтажные планы, а также комплект технической документации с чертежами разрезов здания в нескольких плоскостях, если это необходимо. Вместе с проектом Вы получите полный сметный расчёт на производство работ и материалы. Проект не будет включать сборочные чертежи. Они будут разработаны только к этапу строительства специалистами нашей компании.
2. Заключение договора строительства. Образец договора здесь. Перед заключением договора мы вместе с Вами выедем на участок строительства и подробно обсудим все Ваши требования. Также на этом этапе мы произведём исследования грунтов на месте будущего дома, выберем тип и параметры фундамента, исследуем необходимость планировки участка, возможность подъезда строительной техники, расположение коммуникаций и подключение к электричеству, и т д..
3. Оплата по договору может быть произведена разными способами:
- 100% предоплата за весь объем строительных работ.
- 50% оплата.
- Поэтапная оплата за каждый этап строительства по факту выполнения каждого этапа (подробно оговаривается в договоре). Самый популярный вариант.
- Оплата только части работ, необходимых Вам.
4. Строительство.
4.1 Планировка участка.

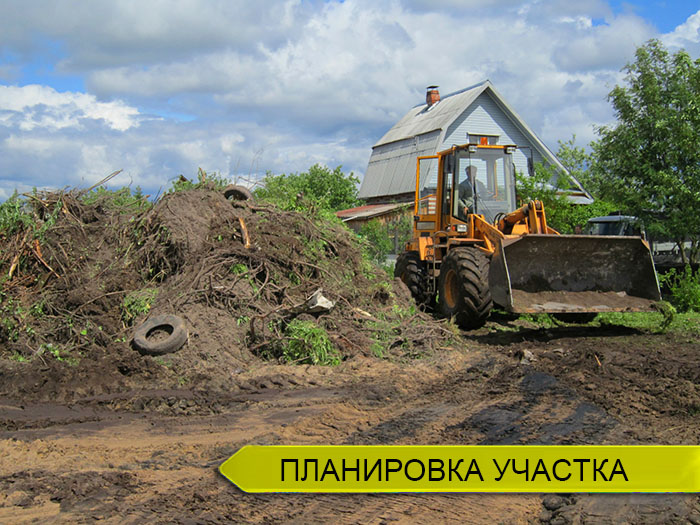

Планировка участка. Стоимость работы бульдозера или фронтального погрузчика 2800 руб/час, но не менее 3-х часов. Вывоз мусора, выкорчёванных деревьев и пр. - 4500 руб за 1 КАМАЗ. Обращаем Ваше внимание, что работы по планировке, выкорчевыванию и т.д. возможны не ранее начала-середины мая, т.к. грунты в нашем регионе не успевают оттаять раньше этого срока. Время производства работ - 1-3 дня.
4.2 Устройство фундамента.
В зависимости от несущей способности грунтов и веса дома выбирается тот или иной тип фундамента: ленточный, свайно-ленточный, монолитная плита, шведская плита.
Если используется ленточный малозаглубленный или свайно-ленточный фундамент, то он изготавливается: шириной 400 мм с перемычками через 0,5 м. и под несущими стенами. Арматура вяжется в 4-6 ниток 14 мм. по всему периметру. Под фундамент укладывается слой песка толщиной 300 мм. Высота фундамента (для ленточного и свайно-ленточного) выбирается исходя из уклона участка, но не менее 600 мм. с заглублением 200 мм. По всему периметру, перед заливкой, устанавливаются закладные-продухи (пластиковые трубы диаметром 110 мм.) для вентиляции, не менее 2-х с каждой стороны.

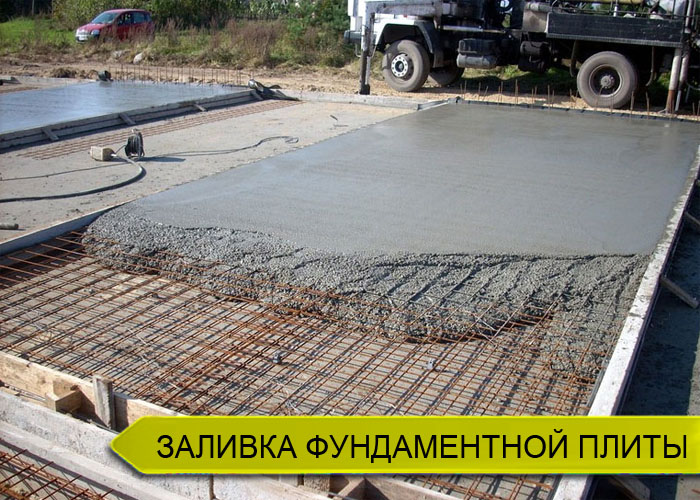

Для монолитной и шведской плиты заблаговременно производится прокладка водопроводных и канализационных труб. Соответственно, на этот момент уже должны быть готовы скважина и септик. Толщина плиты, как правило, варьируется от 250 до 400 мм, в зависимости от проекта.
Время производства работ - 3-5 дней. Дальнейшие работы возможно проводить не ранее чем через 5-7 дней. Полное созревание бетона - 28 дней.

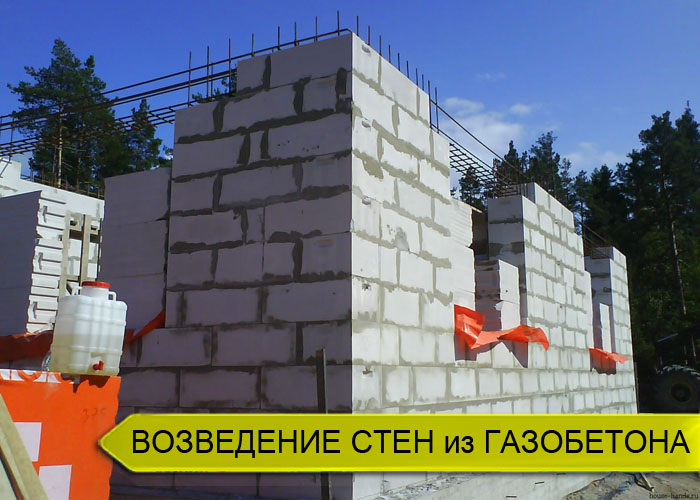

4.3 Возведение стен из газобетона.
Стены возводятся из пено- газо- бетонных блоков, автоклавного газобетона различных размеров плотностью D400/D600. Минимальная толщина наружных стен должна составить не менее 300 мм, внутренних перегородок - не менее 100 мм.

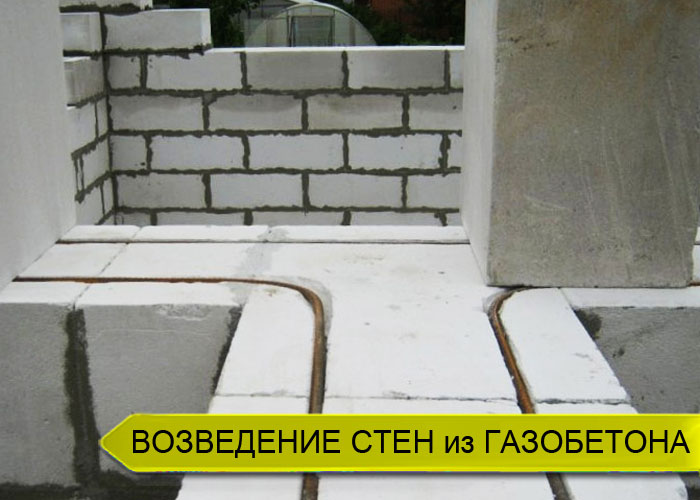

Между рядами блоков укладывается арматурный пруток,
а сами блоки укладываются на специальный клей для газобетонных блоков.
ЗАКАЗАТЬ СТРОИТЕЛЬСТВО

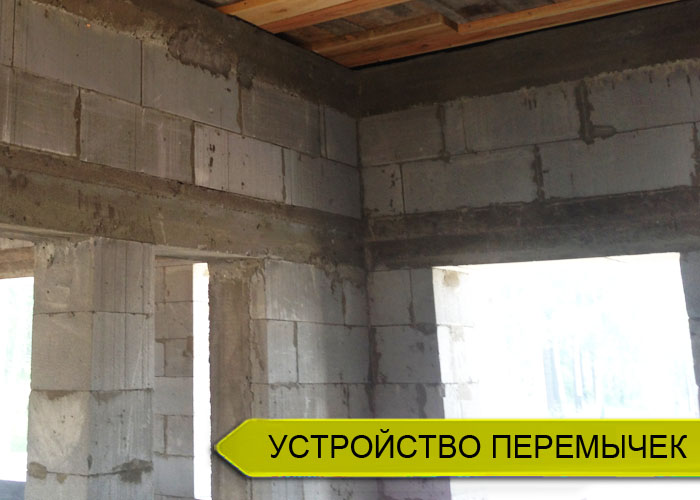

Над оконными и дверными проёмами, при ширине от 900 мм, устраиваются бетонные перемычки. Также возможно приобретение заводских железобетонных изделий.

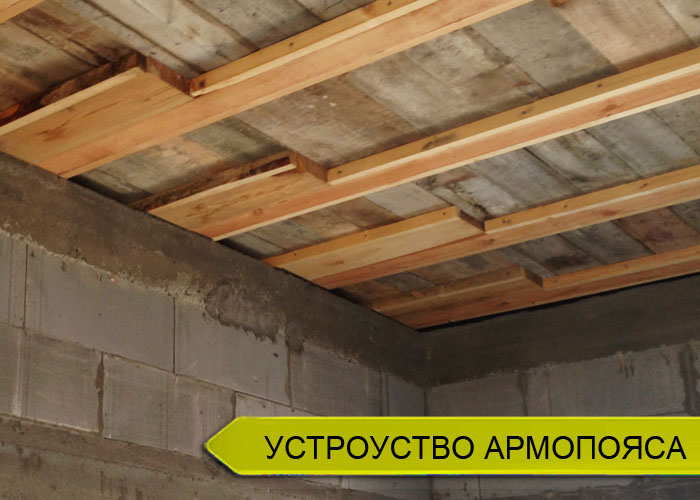

Также обязательным для нашего региона является устройство железобетонного армопояса (сейсмопояса).
Перекрытия устраиваются обычным образом и обрабатываются огне-биозащитой.
Утеплители перекрытий:
базальтовая вата : для межэтажного перекрытия - 100 мм, для чердачного перекрытия - 200-300 мм.

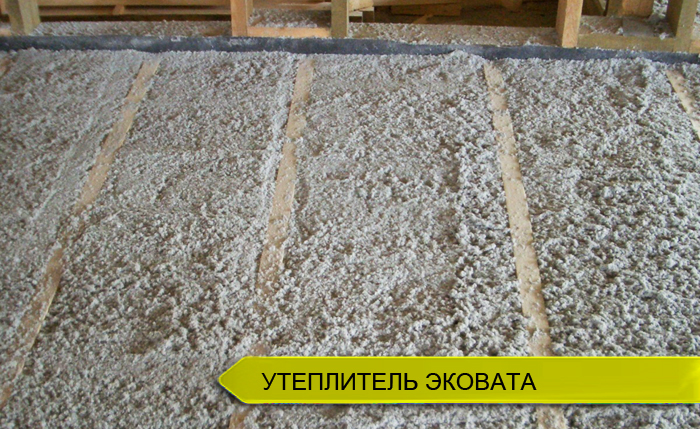

эковата: для межэтажного перекрытия - 100 мм, для чердачного перекрытия - 250-300 мм.
Толщины утеплителей взяты из рассчитанных нами значений для города Иркутска коэффициента сопротивления теплопередачи ограждающих конструкций для данного типа зданий согласно СНИП (Расчётная t воздуха в помещении +20℃, расчетная t наружного воздуха -36℃, Продолжительность отопительного периода - 240 сут/год, Градус*сутки отопительного периода 6840 ℃ * сут ) Более подробно см. теплотехнический расчет.
Время производства работ - 1-3 месяца, в зависимости от проекта дома.
4.4 Устройство кровли.

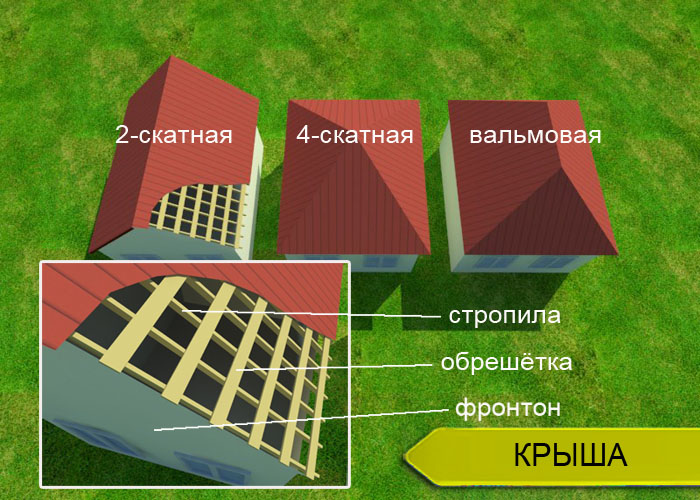

Форма крыши зависит от проекта и может быть двухскатной, четырехскатной, вальмовой или более сложной формы.

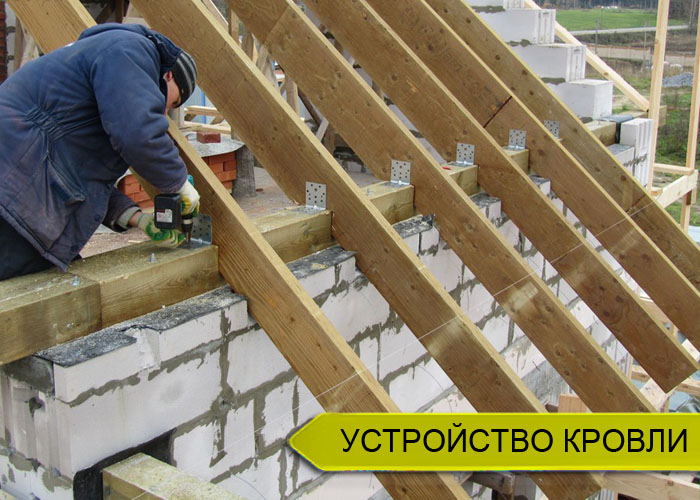

Стропильные балки и опорные брусья изготавливаются из доски 40(50)х150(200) мм с шагом 600 мм. Контробрешётка - из доски 25 мм. Фронтоны, если они есть, обшиваются так же, как и стены дома. Время производства работ - 3-10 дней.

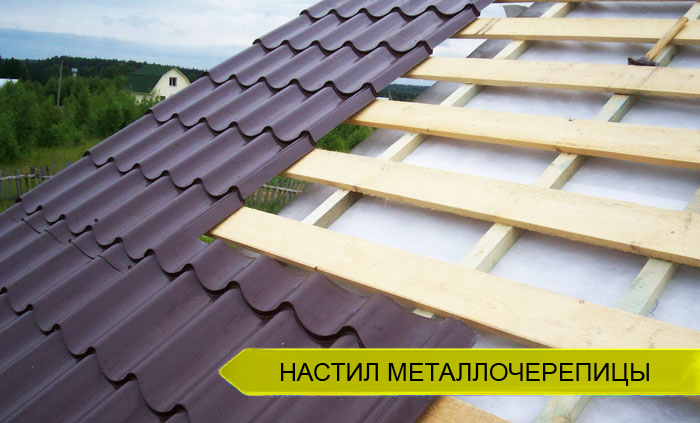

4.5 Настил металлочерепицы.
Металлочерепица настилается снизу вверх. Цвет её вы можете выбрать по каталогу.
Все наборные элементы; коньки, ендовы, торцовые планки и углы подбираются в цвет. Крепёж производится кровельными саморезами соответствующего цвета. Время производства работ - 3-5 дней.
Также Вы можете выбрать любой другой кровельный материал по желанию. Нажмите на кнопку ниже.
ПОДБОР и РАСЧЁТ КРОВЛИ
4.6 Установка окон и дверей.

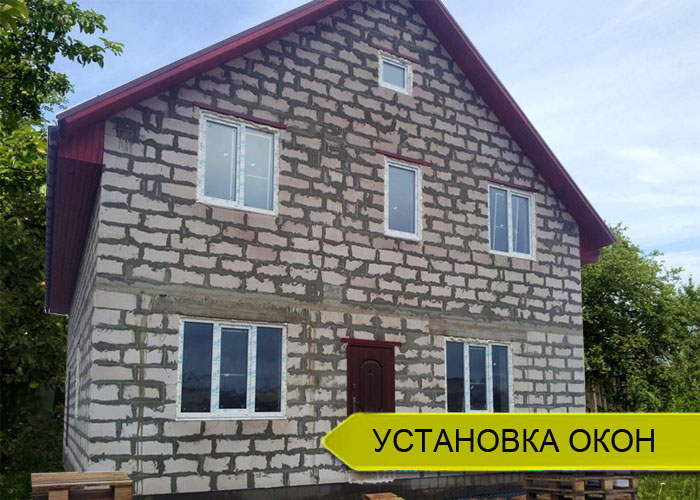

Цвет окон, количество створок и направление их открывания заранее согласовываются с заказчиком. Чаще всего заказывают четырехкамерные окна белого цвета с двухкамерными стеклопакетами "в три нитки" по формуле 4х10х4х10х4 (4мм - стекло, 10 мм - просвет) с одной створкой, открывающейся в двух направлениях. Балконные группы состоят из окна без створки и балконной двери, открывающихся в двух направлениях. Время производства работ - 2-4 дня.
Цвет, качество дверных полотен и доборных элементов предварительно согласовываются с заказчиком. Обычно заказывают: входные двери - 2000х800 мм металлические с утеплителем из минеральной ваты класса СТАНДАРТ с двумя замками и ручками, под тёмное дерево , межкомнатные - 2000х800(600) мм филёнчатые двери из МДФ с защёлками и ручками. Монтаж входной двери производится сразу после возведения стен. Межкомнатных - после установки окон. Время производства работ - 2-4 дня.
4.7 Бурение скважины.
Бурение скважины на воду производится до начала строительных работ или параллельно с ними. Средняя глубина бурения варьируется от 25 до 100 метров. Стоимость бурения (2650 руб/метр) с обсадной трубой,
погружной скважинный насос на тросе 3 мм, оголовок скважины, кессон глубиной 3 м, Выбрать кессон
труба ПНД 32мм, уложенная в другую трубу ПНД 110 мм, полимерпесчаный канализационный люк. Трубы ведутся в траншее до точки потребления дома. Монтаж и подключение греющего кабеля производятся в случае необходимости. Время производства работ - 1-3 дня.

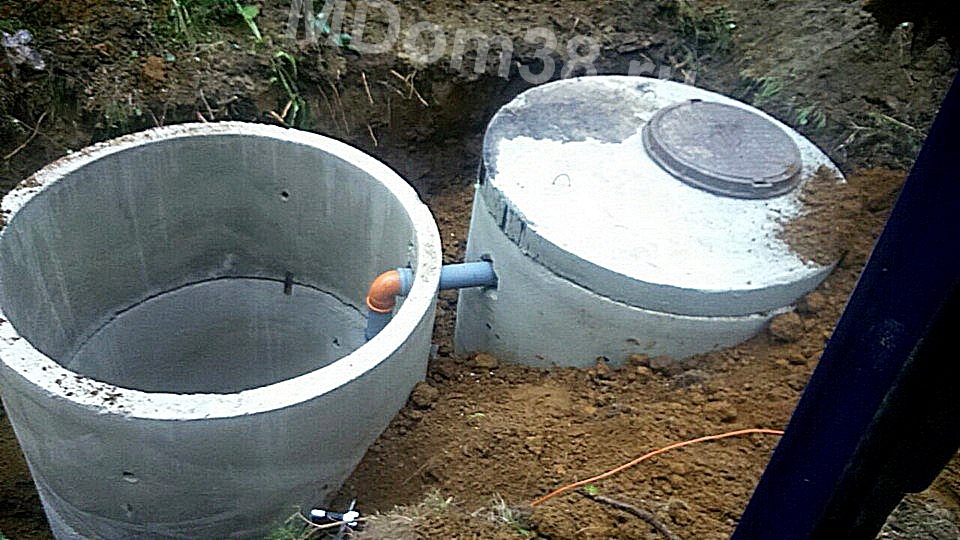

4.8 Монтаж септика.
Септик изготавливается из железобетонных колец. Общий объём септика 4,77м3. Работы производятся до начала строительных работ или параллельно с ними. Обычно заказывают: 3 жб-кольца диаметром 1,5 м, 1 плита перекрытия, 1 канализационный люк (полимерпесчаный). Чугунный люк (по желанию) оплачивается отдельно. Диаметр колец и их количество могут быть изменены по желанию заказчика с дополнительной оплатой. Время производства работ - 4-6 часов. Выбрать септик

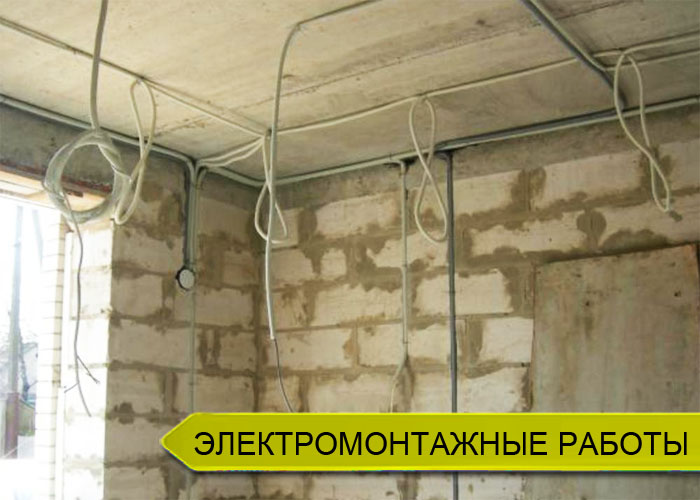

4.9 Электромонтажные работы.
Работы по электромонтажу производятся в соответствии со всеми требованиями ПУЭ и СНИП. Количество устанавливаемых розеток, выключателей и светильников, а также их место расположения и место установки электрощита согласовываются с заказчиком заранее.
В стандартную комплектацию электрооборудования входит:
- Электрощит на 16-24 автомата.
- Автоматы.
- Устройства защитного отключения (УЗО) для влажных помещений.
- Электросчётчик электронный 50/60А.
- Провода медные 3-4-жильные 1,5 мм2, 2,5 мм2, 4 мм2, 6 мм2.
- Розетки внутренние.
- Розетка с вилкой для электроплиты в кухне.
- Выключатели внутренние.
- Переключатели (при необходимости).
- Короба пластиковые.
- Гофра ПВХ или металлическая.
- Патроны для электроламп.
- Электролампы.
- Клеммы, зажимы.
- Контур защитного заземления.
- Крепёжные и изолирующие элементы.
Прокладка проводки производится в штрабе. Заказчик может изменить способ прокладки. Также в этот период производится монтаж проводки цифрового телевидения, интернета и всех видов охраны, который также оговаривается заранее и оплачивается отдельно.
Время производства работ - 5-7 дней.
4.10 Монтаж отопления, водоснабжения, канализации.

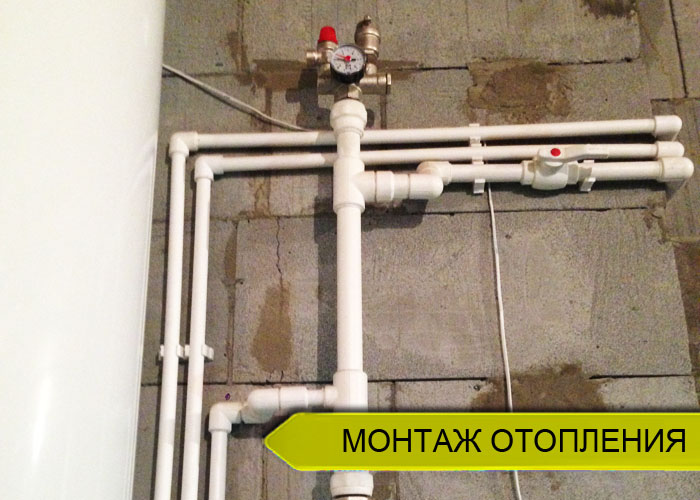

Расчет системы отопления производится на основании теплотехнического расчета конкретного объекта для города Иркутска исходя из коэффициента сопротивления теплопередачи ограждающих конструкций согласно СНИП (Расчётная t воздуха в помещении +20℃, расчетная t наружного воздуха -36℃, Продолжительность отопительного периода - 240 сут/год, Градус*сутки отопительного периода 6840 ℃ * сут ) В результате расчёта выбирается мощность и тип котла, которые утверждает заказчик. Также предварительно согласовываются места расположения ванны, душевой кабины, унитаза, раковины и мойки, все точки подключения и дополнительные требования.
В стандартную комплектацию оборудования для отопления, водоснабжения и канализации дома входит:
- Котёл электрический. Установка твердотопливного котла и элементов дымохода согласовывается до начала всех работ и оплачивается отдельно.
- Расширительный бак для отопления 5-15 л.
- Расширительный бак для водоснабжения 100 л.
- Циркуляционный насос.
- Накопительный водонагреватель в круглом исполнении 100 л. Дополнительные водонагреватели и их монтаж оплачиваются отдельно.
- Радиаторы с термоклапанами и шаровыми кранами.
- Реле давления.
- Манометр.
- Группа безопасности котла.
- Обратные клапаны в системе отопления и водоснабжения.
- Шаровые краны в системе отопления для изолирования контуров, циркуляционного насоса и котла.
- Фильтры грубой очистки (грязевики).
- Малые шаровые краны для сброса и подпитки системы отопления, а также для отключения точек водопотребления.
- Колба-фильтр одинарная/спаренная с картриджем для тонкой очистки 10 дюймов.
- Трубы полипропиленовые(PPR) для водоснабжения и отопления. Медные трубы оплачиваются отдельно.
- Трубы канализационные.
- Углы, переходы, фитинги, фасонные детали, уплотнители.
- Элементы дымохода (оплачиваются отдельно), в случае установки твердотопливного котла.
- Крепёжные элементы и герметики.
Время производства работ - 5-7 дней.
4.11 Отделка потолков.
Во всём доме монтируются гипсокартонные или натяжные потолки из бесшовного материала. Цвет белый, матовый/сатин. По желанию заказчика может быть выбран другой тип ткани, её цвет и нанесение рисунков (принтов) за дополнительную плату.
Также потолки могут быть оштукатурены и окрашены.
4.12 Утепление стен.

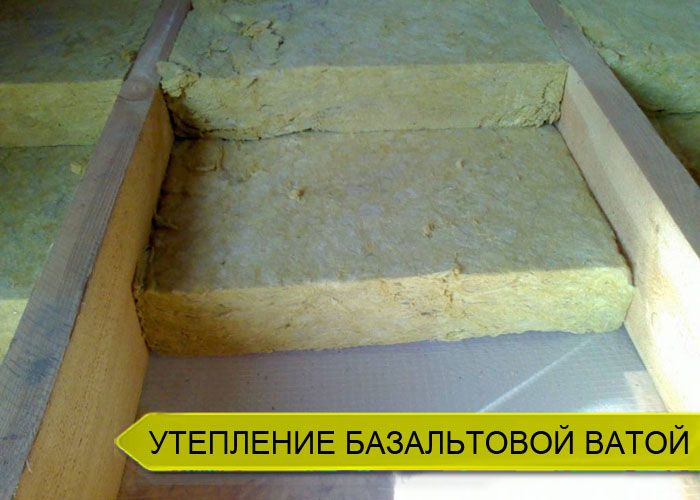

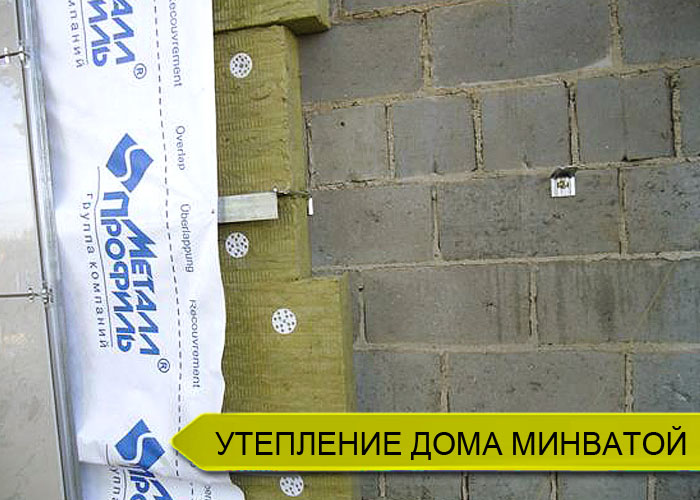

Утепление наружных стен производится минеральной базальтовой ватой толщиной 100 мм по все му периметру наружных стен. Обязательно предусматривается вентиляционный зазор между утеплителем и фасадным материалом с паромембраной.

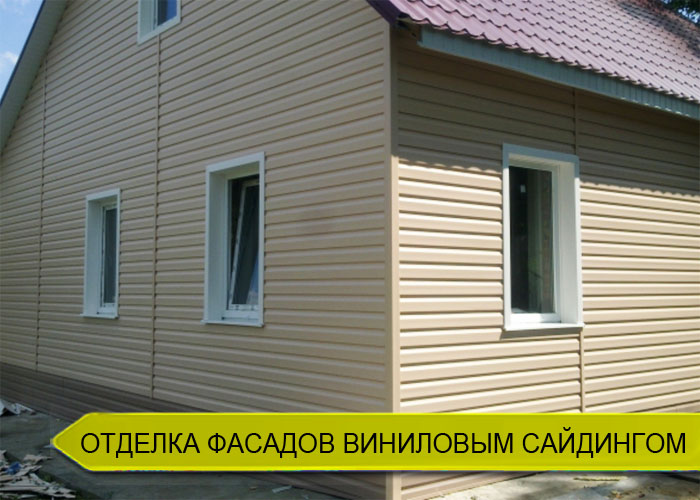

4.13 Отделка фасадов.
В минимальной комплектации дом может быть обшит виниловым сайдингом или виниловым блокхаусом. Также, по желанию заказчика может быть выбран любой другой фасадный материал. Более подробно - в разделе "Отделка фасадов".
ПОДБОР и РАСЧЁТ ФАСАДА
4.14 Дополнительные отделочные работы. Дополнительные работы по отделке помещений, монтажу чистовой сантехники, электрики, сборке мебели и т.д. оплачиваются отдельно.
4.15 Вывоз строительного мусора. Оплачивается отдельно - 4500 руб/КАМАЗ
4.16 Накладные, транспортные расходы . Оплачиваются отдельно, и составляют 10-15% от стоимости материалов. В эти расходы входит оплата труда грузчиков, доставочных компаний, доставка рабочих и оборудования, оплата питания рабочих, монтаж или доставка бытовки, оплата топлива для электрогенераторов.
5. Сдача объекта. Подписание акта приёма-передачи. Произведение взаиморасчетов.
Гарантийные обязательства. Гарантия на дом из газобетона составляет 5 лет. Подробнее - здесь.
ЗАКАЗАТЬ СТРОИТЕЛЬСТВО
-5%
Закажи строительство дома до
15 декабря 2024
и получи скидку 5% на все строительные работы и 20% - на отделочные
Экономия до 400 000 рублей.
ХОЧЕШЬ ТЁПЛЫЙ ДОМ - ЗВОНИ
8(3952) 67-68-05
